本方案涵蓋施工全過程安全要求,需嚴格執行以確保人員與設備安全。
一、安全管理總體要求
堅持“安全第一,預防為主、綜合治理”的安全生產方針,嚴格執行有關安全法律、法規和勞動保護措施,進行規范管理。杜絕重大傷亡事故,因工死亡責任指標事故為零,重傷頻率為0.3‰;杜絕重大機械、重大火災事故,急性中毒事故;交通主要責任事故為零;項目安全教育率100%。
二、安全責任體系
1、安全保證體系

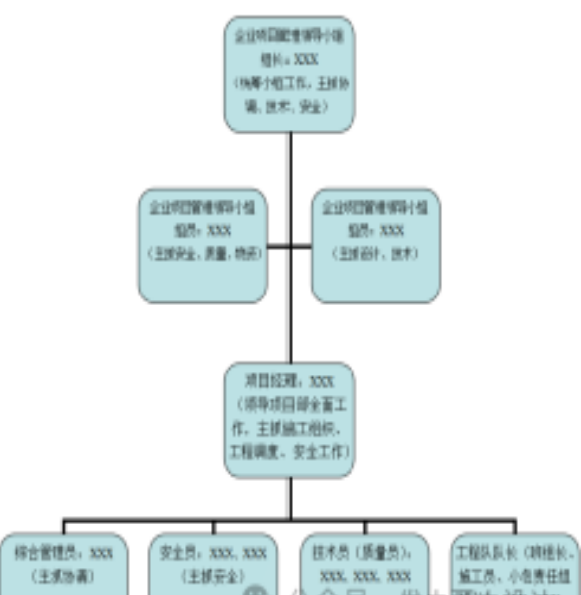

成立以項目經理為現場安全第一責任人的安全生產管理體系,在企業項目管理領導小組的指導下,全面負責并領導本項目的安全生產工作。安全管理領導小組如下:
項目經理部與各工種班組(小包隊伍)簽訂經濟承包合同,必須有安全責任條款。項目部安全員對安全生產負責督促責任,強化安全監督機制的落實。及時督促整改安全隱患,寫好安全日記,項目經理部認真執行勞動保護方針、政策、法規、法令、規章制度及企業項目管理領導小組的決策等,對新進場工人進行三級安全教育。對特殊工種作業人員堅持持證上崗的規定。項目經理部組織編制分項分部工程技術安全措施,組織或配合企業做好安全檢查工作。2、安全技術交底
安全技術交底的安全措施要全面,要有針對性。安全技術交底,應辦理簽字手續。項目部技術人員,要及時將工程概況、施工方法、安全技術措施等情況向單項工程的負責人及施工員進行詳細交底。分部分項工程由施工員向工人進行施工要求及作業環境的安全交底。無安全技術交底就進行施工,要追究施工員的責任。
3、安全檢查
項目部安全員每天例行對安全進行檢查,并記錄。項目經理對每次安全檢查,必須及時整改安全隱患,整改應做到“三定一落實”即定人、定時間、定措施,落實整改四防。公司或項目部,根據各施工項目的檢查結論,采取警告、罰款、停工整頓等相應處罰措施。落實好班前班后安全生產教育,施工員落實每天安全注意事項。
三、施工一般安全技術常識
進施工現場的人員必須按規定佩戴勞保用品,施工人員在上崗前要接受安全教育,教育者和受教育者必須在教育登記表上簽字,并經考試合格后,方可上崗;施工前進行安全技術交底,交底者和受交底者必須是本人簽名。特殊工種操作人員(起重工、電工、電焊工),必須經過有關部門培訓,取得操作證后,方可上崗。施工人員禁止班前飲酒,禁止在工地嬉戲打鬧等。2、工現場材料、機具堆放要整齊有序,易燃易爆、易損壞物品要設專門倉庫存放,有專人保管,倉庫禁止煙火。進入設備內作業,必須作好排風、引風工作。上臨時操作平臺、設備上施工作業,必須設立爬梯等,保證施工作業安全。臨邊臨口應設置防護欄,高空作業必須佩帶安全帶。禁止在非動火區域吸煙、動火等。如需動火按規定辦理動火作業證
四、起重吊裝安全技術措施

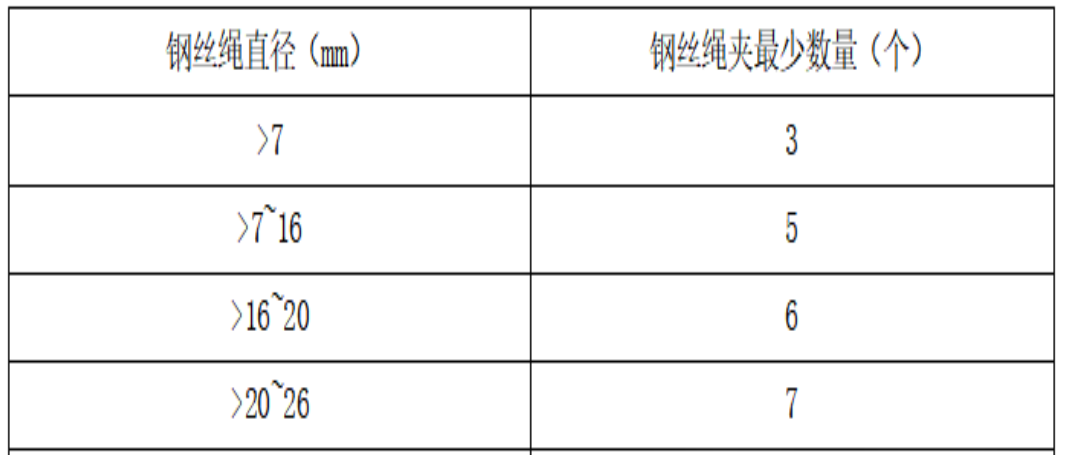

從事起重吊裝的作業人員必須持有經有關部門培訓后取得的資格證書,持證上崗。起吊前對作業的區域進行隔離,并拉起警戒線,防止非作業人員進入作業區域內。起吊前對起吊物的重量一定要查清,并經嚴格計算,選擇吊點。選擇一點起吊時,吊點必須在重心以上,吊點與重心線的連線與起吊物體橫截面呈垂直。選擇多吊點時,應使各吊點合力作用點在起吊物體重心之上,各吊索合力作用點與起吊物體重心連線和底座面呈垂直。吊索工作鉛垂線的夾角不超過60°。按照起吊物體的重量選擇鋼絲繩吊索。吊索必須用整根繩索制成,中間不得有接頭;環形吊索只允許有一個接頭。用繩夾連接的索眼必須滿足如下安全要求:
吊裝前檢查起重機的力矩限制器、水平儀、鋼絲繩等。起重機吊裝時的作業場地地面必須堅實平整,不得下陷,整機保持水平。起重機吊裝時的風速不得大于13.8m/s。吊裝放置墊木、墊塊時,防止手、腳塞入起吊物和墊木、墊塊之間。
五、吊裝安全技術方案
光伏支架、導軌、光伏組件吊裝作業區應設立警戒線,禁止車輛、非施工人員進入吊裝區內。吊裝前,應對起重運輸和吊裝設備以及所選用的索具、卡環、夾具的規格進行細致檢查,發現有損壞或松動現象應立即調換或修好。起重設備應進行試運轉,若轉動不靈活、有磨損應立即修理。重要構件吊裝前應進行試調,經檢查各部件正常,才可進行吊裝。吊裝光伏支架、導軌、光伏組件垂直運輸時,嚴禁在被運輸的構件上站人指揮和放置材料、構件及工具。起吊光伏支架、導軌、光伏組件時,速度不應太快,不得在高空停留過久,嚴禁猛升猛降,以防構件脫落。構件就位后臨時固定前,不得脫鉤,構件固定后,應檢查連接牢固和穩定情況,確定連接構件安全可靠后,方能拆除吊裝索具。
六、土建基礎安全技術措施
進行泵車送混凝土時注意泵車作業周圍的安全,要拉起安全帶以防非作業人員進入。施工班組要堅持班前會制度,在安排施工任務的同時,落實安全措施。進入施工現場的工作人員,必須穿戴整齊,工作人員工作時必須嚴肅認真,不得打鬧嬉戲,必須聽從現場負責人的統一指揮。工作人員應充分休息,禁止酒后上崗,以保證工作期間工作安全。在工作臺上人員作業時,必須戴上安全帶,安全帶系在牢固可靠的地方,防止墜落。現場負責人和班組安全員,在施工過程認真監督檢查,發現違章立即制止,發現隱患及時處理,對重大隱患要及時匯報,同時通知班組停止施工。所有施工人員杜絕違章作業。同時,也要相互監督。保證不違章作業。每個施工人員都有權向三違人員提出批評,班組有權停止其工作,對違章指揮,任何人都有權拒絕執行,并向項目部反映情況。
七、光伏組件安裝安全規定
1、要嚴格按照說明書的要求安裝組件,不得隨意安裝、維護。系統直流電壓超過100V,必須有專門的電工操作。安裝電氣系統時,接線盒、電纜、支架等要與組件配套。所有配件都要遵循安全操作規范去做(其他配件也必須遵循安全條款操作)。按照當地、本國及國際相關標準進行,安裝組件,要由專業人員操作。不能直接握住接線盒搬運組件。不得跌撞組件或使障礙物落在組件上。不要將組件放在沒有支架或不安全的地方。需要在潔凈的環境中,用干燥的工具操作。在安裝工地,應該用適當的操作方法和安全設備,以防組件可能掉落的危險。在安裝過程中為避免有電流產生,應將組件完全遮起來。
2、在安裝組件或組件暴露在陽光下時不可觸摸到線或導線的接線端口。在執行安裝操作時不可佩戴金屬珠寶、首飾。電路工作時不要斷開線路,或拔開接線插頭。結構和裝置可能影響整個建筑物的防火安全,不合理的安裝會加重火災的嚴重性。組件應安裝在一個防火隔離層上,以提高安全性。
3、組件安裝應該和地面上的一樣,有保險裝置和電路熔斷器。不要將組件安裝在儲存易燃氣體的設備附近或產生易燃氣體的地方。在安裝、接線、操作組件時,盡量避免觸電危險。不要將不同規格的組件用于同一組件陣列中。組件開路電壓要小于標準系統最大電壓。所有組件無論多大電壓都要接地線。
八、安全技術措施
1、屏、柜只有專業的電氣或機械工程師才能進行操作和接線。所有的操作和接線必須符合所在國和當地的相關標準要求。安裝時,除接線端子外,請不要接觸機箱內部的其他部分。屏、柜安裝前,用兆歐表對其內部各元件做絕緣測試。
2、屏、柜內元件的布置及間距應符合有關規程的規定,應保證調試、操作、維護、檢修和安全運行的要求。輸入輸出均不能接反,否則后級設備可能無法正常工作甚至損壞其它設備;將屏、柜按原理及安裝接線框圖接入光伏發電系統中后,應將接地端與防雷地線或匯流排進行可靠連接,連接導線應盡可能短直,且連接導線截面積不小于16mm2多股銅芯。接地電阻值應不大于4歐姆,否則,應對地網進行整改,以保證防雷效果。
3、對外接線時,請確保螺釘緊固,防止接線松動發熱燃燒。確保防水端子擰緊,否則有漏水導致匯流箱故障的危險。在箱內或箱柜門上粘貼牢固的不退色的系統圖及必要的二次接線圖。配線要求使用阻燃電纜,要排列整齊、美觀,安裝牢固,導線與配置電器的連接線要有壓線及灌錫要求,外用熱塑管套牢,確保接觸良好。屏、柜內所裝電器元件均為光伏專門定制的產品,不可與普通產品混用,若需更換請與銷售商或生產商聯系,且更換熔斷器熔芯(專用直流高壓容芯)時注意防止太陽能光伏電池的高電壓電擊傷人。
九、臨時用電安全技術措施
1、項目部由技術負責人組織相關人員編制臨時用電方案,并經報批后實施。安裝、維修或拆除臨時用電工程,必須由專業持證電工完成。各類用電人員做到使用設備前必須按規定穿戴和配備好相應的勞動防護用品,并檢查電氣裝置和保護設施是否完好。嚴禁設備帶病運轉。停用的設備必須拉閘斷電,鎖好開關箱。
2、持證電工負責保護所用設備的負荷線,保護零線和開關箱,發現問題,及時報告解決,搬遷或移動用電設備,必須經電工切斷電源并作妥善處理后進行。移動開關箱的電線不得拖地,不得綁在鋼管架子上,需要穿墻時,必須加塑料或瓷套管保護,并在上方做好隱蔽保護,防止落物擊斷導線。電桿的檔距不得大于35米,線間距離不得小于0.3米,木橫擔截面應為80×80平方毫米,長度為1.5米。
3、架設導線時,導線離地的距離是過車道應大于6米,施工現場大于4米,必須采用新的三相五線制,即三根火線,一根工作零線,一根專用保護零線。電氣設備的金屬外殼必須與專用的保護零線連接,專用保護零線應由工作接地線、配電房的零線或第一級漏電保護器電源側的零線引出。不得一部分設備作保護接零,另一部分設備作保護接地。保護零線不得裝設開關或熔斷絲,不得作它用。
4、所有的電氣設備的接地線應用銅導線,不得用鋁導體做接地體或地下接地線,垂直接地體宜采用角鋼、鋼管或圓鋼,不宜采用螺紋鋼材。配電房應能自然通風,并應采取防雨和防止動物出入措施。門向外開并配鎖,房內應配置砂箱和絕緣滅火器。配電屏應裝有電流、電度表,它們不得共用一組電流互感器,并應裝設短路、過負荷保護裝置,配電屏上的各配電線路應編號,并標明用途標記。電線路維修時,應懸掛停電標牌,停、送電必須由專人負責。移動式開關箱與固定開關箱的距離不得超過30米,開關箱與其控制的固定用電設備水平距離不宜超過3米。固定式開關箱的下底與地面的垂直距離宜大于1.3米、小于1.5米,移動式開頭箱的下底與地面的垂直距離宜大于0.6米,小于1.5米。
6、所有的用電設備必須配備各自的漏電開關,移動式開關箱內必須有閘刀(含插座)和漏電開關,并緊固在電器安裝板上,不得歪斜和松動,箱體必須保護接零,并必須防雨、防塵。箱中的導線進線和出線口應設在箱體的下底面,嚴禁設在箱體的上頂面、側面、后面或箱門口。出、進線應加護套、分路成束并做防水彎,導線束不得與箱體進、出口直接接觸。移動式開關箱的進、出線必須采用橡皮絕緣電纜,進入開關箱的電源線,嚴禁用插頭連接。每臺用電設備應有各自專用的開關箱,必須實行“一機一閘一漏”制,嚴禁用同一開關電器直接控制二臺及二臺以上用電設備(含插座)。
7、對擱置已久重新使用和連接使用一個月的漏電開關,應認真檢查其特性,發現問題及時修理或更換。所有開關箱應配鎖,應有專人負責。并應每月進行檢查和維修一次。檢查、維修人員必須是專業電工,檢查、維修時必須按規定穿、戴絕緣鞋、手套,必須使用電工絕緣工具。對開關箱進行檢查、維修時,必須將其前一級相應的電源開關分閘斷電,并懸掛停電標志牌,嚴禁帶電作業。
8、所有的開關箱在使用過程中必須按照下述操作順序:(1)送電操作順序:總配電箱——分配電箱——開關箱(2)停電操作順序:開關箱——分配電箱——總配電箱(出現電氣故障的緊急情況除外)施工現場停止作業一小時以上時,應將動力開關箱斷電上鎖。所有的開關箱不得放置任何雜物,并應經常保持整潔,不得掛接其它臨時用電設備。熔絲更換時,嚴禁用不符合原規格的熔體代替,施工現場不準使用電爐。10.每周一次的臨時用電檢查時,應按分部、分項工程進行,對不安全因素,必須及時處理,并應履行復查驗收手續,確保安全用電的順利進行。
十、電氣儀表設備安裝技術措施
1、所有從事電氣儀表施工的人員必須持有效證件。所有絕緣、檢驗工具,應妥善保管,嚴禁他用,并應定期檢查、檢驗。線路上禁止帶負荷接電或斷電,并禁止帶電操作。熔化焊錫、錫塊,工具要干燥,防止爆濺。安裝自動空氣開關等有返回彈簧的開關時,應將開關置于斷開位置。多臺配電箱(盤)并列安裝時,手指不得放在兩盤的搠合處,也不得觸摸連接螺孔。剔槽打眼時,錘頭不得松動,鏟子應無卷邊、裂紋,并戴好防護眼鏡。利用電錘或沖擊鉆鉆孔時,應戴好防護眼鏡。樓板、磚墻打透眼時,板下、墻后不得有人靠近。管子穿線時,不得對管口呼喚、吹氣,防止帶線彈力勾眼。
2、穿線時,應互相配合防止擠手。安裝照明線路不準直接在板條天棚或隔音板上通行及堆放材料。必須通行時,應在大楞上鋪設腳手板。緊線用的鐵絲或鋼絲繩,應能承受全部拉力,與導線的連接,必須牢固。緊線時,導線下方不得有人。單方向緊線時,反方向應設置臨時拉線。慢轉動,防止脫杠或傾倒。電纜敷設至拐彎處,應站在外側操作。木盤上釘子應拔掉或打彎。
十一、高處作業安全技術措施
高處作業者必須系好安全帶,佩戴好安全帽。所有高空作業人員,不準穿硬底鞋,一律使用安全帶。安全帶一般應高掛低用。高空作業人員不準從高空往地面拋擲物件,也不準從地面上往高空拋物件,應使用繩索、吊籃等傳遞物件。特殊情況下,如果必須從高空往地面拋擲物件時,地面應有人看管,以確保不傷害他人和損壞設備。
十二、施工現場安全文明施工管理措施
施工作業人員應統一著裝,穿戴得體規范,不應赤膊光上身等行為。保護施工場地容貌清潔。建筑材料、構件、料具等有序堆放,并且掛上標識牌。施工作業做到工完場清,多余材料和建筑垃圾運到指定地點整齊堆放。易損物品、貴重物品分別設立專用堆放場地,并且該場與施工作業和人員活動場地滿足安全距離。工地設吸煙室,吸煙人員必須到吸煙處吸煙,嚴禁隨意吸煙。文明衛生管理生活區設保安衛生人員,以保證生活區安全、干凈。生活垃圾設置垃圾池,不準亂扔垃圾。做好施工現場防火工作。建立安全消防制度。做好治安的綜合治理工作做好施工現場標牌管理工作加強生活設施的管理。在炎熱的季節施工時,保證清涼飲料供應,并指定專人負責清潔衛生,預防疾病發生。炎熱的天氣,適當調整作息時間,工地設置醫藥箱,配備應急車輛。
十三、冬、雨季施工措施
做好天氣預報的記錄工作,時刻注意天氣變化,根據天氣情況合理安排作業計劃。材料保管要有可靠的防雨防積水措施,設備要離地平面一定的高度,做好防潮防濕工作。施工機具統一規劃放置,其傳動機構電氣控制部分,設置防雨棚、防雨罩。所有堆放材料、構件處設排水措施,支座必須堅固,雨后變形的支座不得堆放構件,經處理后才能重新使用。現場中、小型機械和開關箱必須加防雨罩或搭設防雨棚。漏電接地保護裝置應靈敏有效。暴雨后和平時每周檢查一次線路絕緣情況,發現問題及時處理。電氣設備的電纜線要固定,不得拖拉在地上,下班時拉閘斷電。在下雨、刮大風嚴禁登高、吊裝、作業,電閃雷鳴時禁止室外施工。當焊接環境出現風速≥10m/s、相對濕度>90%、下雨等條件之一時,若無有效防護措施,禁止施工焊接,當焊接溫度低于0℃,應考慮在始焊處100mm范圍內預熱到手觸溫暖的溫度(約15℃)。施工現場濕度較大時,焊條在使用前必須進行烘干,溫度為250℃~300℃,干燥時間為1小時,烘干后降溫至150℃左右恒溫保存,現場使用時采用保溫焊條盒存放焊條。
十四、臨邊防護措施
面上臨邊的地方增設臨時安全圍欄,在周圍拉設警戒線及警示標牌。攀爬屋面垂直爬梯時,攀爬人員必須佩帶安全繩,雨天嚴禁攀爬。邊長在500mm及以下的水平洞口必須用蓋板蓋住,蓋板應能防止挪動,板面刷黃黑相間警示油漆,洞口防護蓋板宜定型化、工具化。邊長在500mm以上的水平洞口四周設防護欄桿,洞口下張設安全平網或滿鋪腳手板,防護欄桿高度設1.2m,水平桿、立桿及擋腳板及洞口蓋板,刷黃黑相間的警示油漆,防護欄桿宜定型化、工具化。
北京小區停車場管理(車牌識別)系統安裝方法及常見故障解決方案-凱源恒潤北京監控安裝工程公司
北京小區停車場管理(車牌識別)系統安裝方法及常見故障解決方案-凱源恒潤北京監控安裝工程公司...
2025-07-02371
北京科技園工業園區智能配電系統解決方案-凱源恒潤北京監控安裝工程公司
北京科技園工業園區智能配電系統解決方案-凱源恒潤北京監控安裝工程公司 在電力系統向數...
2025-06-25438
北京醫院智能照明控制系統解決方案-凱源恒潤北京監控安裝工程公司
北京醫院智能照明控制系統解決方案-凱源恒潤北京監控安裝工程公司 項目特征 效果展示...
2025-06-11383
北京高速公路隧道綜合監控運維系統解決方案-凱源恒潤北京監控安裝工程公司
北京高速公路隧道綜合監控運維系統解決方案-凱源恒潤北京監控安裝工程公司 第一章:痛點...
2025-04-16471
北京商業辦公樓綜合布線系統解決方案-凱源恒潤北京監控安裝工程公司
北京商業辦公樓綜合布線系統解決方案-凱源恒潤北京監控安裝工程公司 現代寫字樓正向綜合...
2024-10-30852
北京老舊小區道閘系統主線路網絡整改解決方案-凱源恒潤北京監控安裝工程公司
北京老舊小區道閘系統主線路網絡整改解決方案-凱源恒潤北京監控安裝工程公司 北京老舊小...
2024-10-23932
北京旅游風景區森林防火遠程視頻預警監控系統解決方案-凱源恒潤北京監控安裝工程公司
北京旅游風景區森林防火遠程視頻預警監控系統解決方案-凱源恒潤北京監控安裝工程公司 旅...
2024-10-12826
北京智慧社區解決方案-凱源恒潤北京監控安裝工程公司全方位探索如何構建未來社區!
北京智慧社區解決方案-凱源恒潤北京監控安裝工程公司全方位探索如何構建未來社區! 智慧...
2024-09-02826
